具有一个强壮制作供给才干的全产业链工厂,也是确保采暖工程及时交授予顺利开展的定心丸!
以济南平阴玫瑰镇会集供暖项目为例。该项目为济南市平阴县黄河滩区迁建项目,总采暖面积达30余万平米,中广欧特斯当地技能团队为之规划装备了90台超低温空气源热泵采暖机组。在此项目中,中广欧特斯团队战胜重重困难,展现出了令人赞赏的“中广速度”!
中广欧特斯当地负责人说:“这个项目施工周期非常严峻,从前期规划、投标到项目正式供暖一共只要45天的时刻,前期60台采暖机组设备要求在15天内供货完毕,留给工厂出产的时刻很短。”可是,中广电器按期完结了100%交给!具有强壮的出产力优势,是中广电器开拓商场的底气与决心地点。
在供暖季降临前期,企业就进行了足够的备料,确保了各类紧迫项目发货的及时性。
玫瑰镇采暖项目总供暖面积到达30余万平米,预估一期供暖面积大约为15万平米。项目方原方案2020年度装置60台设备,以赶快完结供暖方案,剩下机组方案于2021年度供暖季完毕前完结装置。
为此,项目方已做了足够的装置方案及物资供给确保,并按方案完结了一期的施工装置。在计算过程中,大众的供暖需求空前旺盛,超出了前期估计。作为滩区迁建项目的民生工程,当地政府领导对大众的需求非常重视,在现场调查了解状况后,为确保大众的采暖需求,要求项目战胜悉数困难,力求在2020年度将一切设备悉数装置完结。
这对中广电器制作团队以及当地项目装置团队乃至运送发货端都是一次巨大应战。由于此刻已是十二月中旬,剩下的时刻仅有10余天。
“能不精干?”“能!”中广电器制作中心与项目施工团队加班加点分头推动作业,终究让这个30余万平米的供暖项目在2021年降临之前悉数装置完毕。

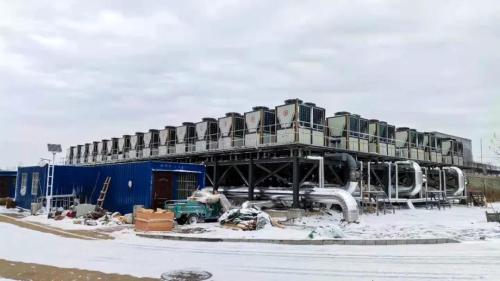

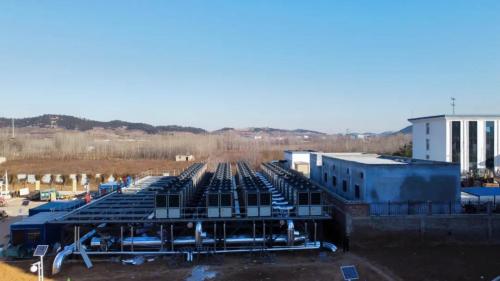

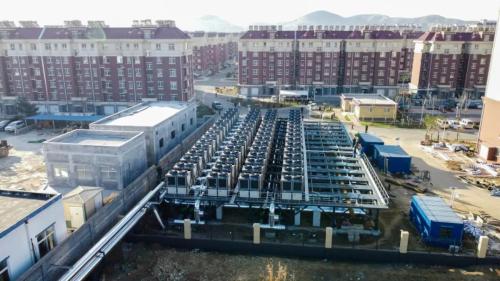

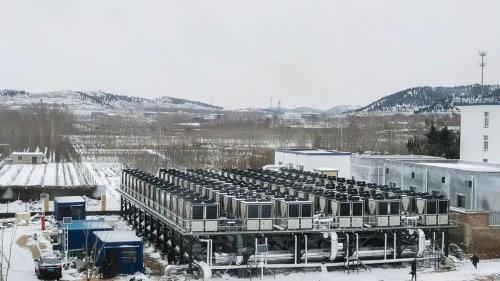

为了防止冷岛效应,中广欧特斯技能人员选用钢结构方式对机组根底进行了架高,确保机组通风顺利。由于项目主管道长度最远间隔达四千余米,考虑到项目供暖管线的问题和用户流量改变规模大,要愈加节能就需要愈加灵敏的控制系统,中广欧特斯技能人员选用了闭式二次循环系统,确保机组安稳运转的一起,让采暖效果表现得更为极致。
“项目收购方在机组收购前,进行了玫瑰镇全体作业的全面和谐,提早进行了电力配套、机房土建等方面的作业,为整个项目进展节省了许多的时刻,”中广欧特斯当地负责人说,“这个项目从土建开挖至机组开机运转总装置工期 45天,这简直便是一个奇观。由于当地政府领导高度重视及支撑、项目收购方归纳和谐、中广电器的全力合作机组供给,多方通力合作才干在这么短的时刻内,完结整个项目的建造并投入运用。”
2021年1月,90台中广欧特斯超低温热泵机组全面投入运用,为当地家庭送去了有质量的温暖。空气能热泵
版权阐明:该文章来源于企业供稿,制冷快报仅供给展现,如文字、图片内容有涉嫌侵略您的版权,请联络咱们删去,制冷快报不承当该内容侵权职责!删稿联络方式:0731 - 85463187(作业日8: 00 - 17:30)
一直以来,冬天散煤采暖污染都是我国北方最大的大气污染源之一。依据数据计算,仅北京农村地区一年就要烧200万吨左右的煤炭,未经任何处理的废气排放到大气中,不只会对大气形成严峻污染,还会给人们的健康带来必定程度的要挟。
许多朋友应该都知道,空气能热水器是一种很省电的热水器。但由于对空气能热水器缺少了解,因而许多人在运用空气能热水器时,常常会呈现各种过错,以致于不只起不到节能省电的效果,还导致热水器耗电量大大添加。 比方笔者的一位朋友,为了省电,他习气在不必热水器的时分,把热水器关掉,等
跟着近两年煤改进展越来越快,许多想入行的人也开端着急起来,忧虑“空气能在2022年还有发展前景吗?”、“煤改商场完毕了,加盟空气能还能捞金吗?”。
上一篇:商场预估超5亿空气能助力猪场采暖 下一篇:6614万元!青岛市即墨区2022年清洁取暖空气能热泵项目招标
